Bautagebuch

Über Baufortschritte informiert:

Bautagebuch
BWP Wallsbüll

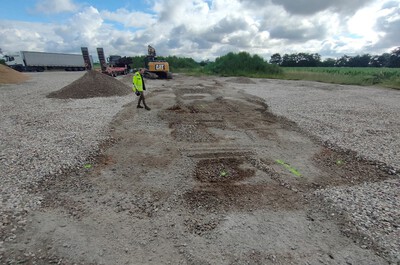

Abb. 2: Festlegen der Fräsrichtung GW-Haltung WEA 04 [17.07.2024]

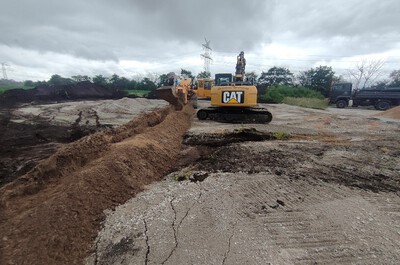

Abb. 3: Einfräsen GW-Haltung WEA 04 [17.07.2024]
Abb. 4: Ankerkorblieferung WEA 04 [17.07.2024]
Baufortschritt 12.06.2024

Wegebau bis auf Restarbeiten nach Fundamentbau/ Projektabschluss komplett abgeschlossen

Baustelleneinrichtung Keller am 12.06.24 erfolgt

Baugrundverbesserung WEA 01 erfolgt, WEA 02 begonnen

weiterlesen

Abb. 1: Rütteldruckverdichtung WEA 01

Abb. 2: Lagerfläche Kies und Rütteldruckverdichtung WEA 01
Baufortschritt 10.04.2024

Oberboden im gesamten Windpark abgezogen. Wege, Kranstellflächen und Arbeitsebenen bis auf WEA 02 und Teile der WEA 01 komplett hergestellt.

Der Durchmesser der Arbeitsebenen ist nach Prüfung etwa 3 m zu klein. AFH ergänzt dies kurzfristig.

Grabenverrohrung in der Zuwegung zur WEA 02 mit Schwerlastkunststoffrohr hergestellt

Wegebau laut AFH in KW 16 abgeschlossen

weiterlesen

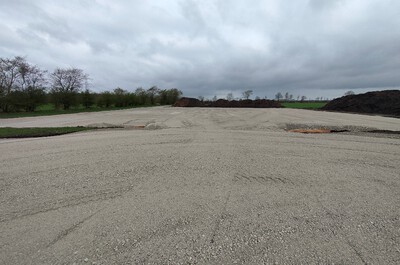

Abb. 1: Hergestellte Kranstellfläche und Arbeitsebene im Bereich der WEA 4
